公司參與的一帶一路印尼上西索堪蓄能電站實驗室建成投運

  • 分類:新聞中心
  • 作者:阮姚鋒
  • 來源:中南電力設計院有限公司勘測工程公司
  • 發布時間:2023-08-12 12:39
  • 訪問量:

【概要描述】印尼上西索堪抽水蓄能電站 臨時實驗室順利建成投運。

公司參與的一帶一路印尼上西索堪蓄能電站實驗室建成投運

【概要描述】印尼上西索堪抽水蓄能電站 臨時實驗室順利建成投運。

  • 分類:新聞中心
  • 作者:阮姚鋒
  • 來源:中南電力設計院有限公司勘測工程公司
  • 發布時間:2023-08-12 12:39
  • 訪問量:
詳情

潮涌風勁揚帆起 “一帶一路”逐浪高 —印尼上西索堪抽水蓄能電站臨時實驗室順利建成投運

潮涌風勁揚帆起 “一帶一路”逐浪高

印尼上西索堪抽水蓄能電站 臨時實驗室順利建成投運。

2023年7月14日,由中南電力設計院有限公司(下稱“中南電力”)承接的海外抽水蓄能電站檢測監測項目——印度尼西亞上西索堪抽水蓄能電站項目臨時實驗室順利建設完工。該項目由中南電力武漢中電工程檢測有限公司(下稱“中電檢測”)負責,該實驗室比預計提前十天完工,現已具備正常開展試驗檢測的條件。該項目的順利實施對中南電力在檢測監測領域國際市場的開拓具有重要意義。

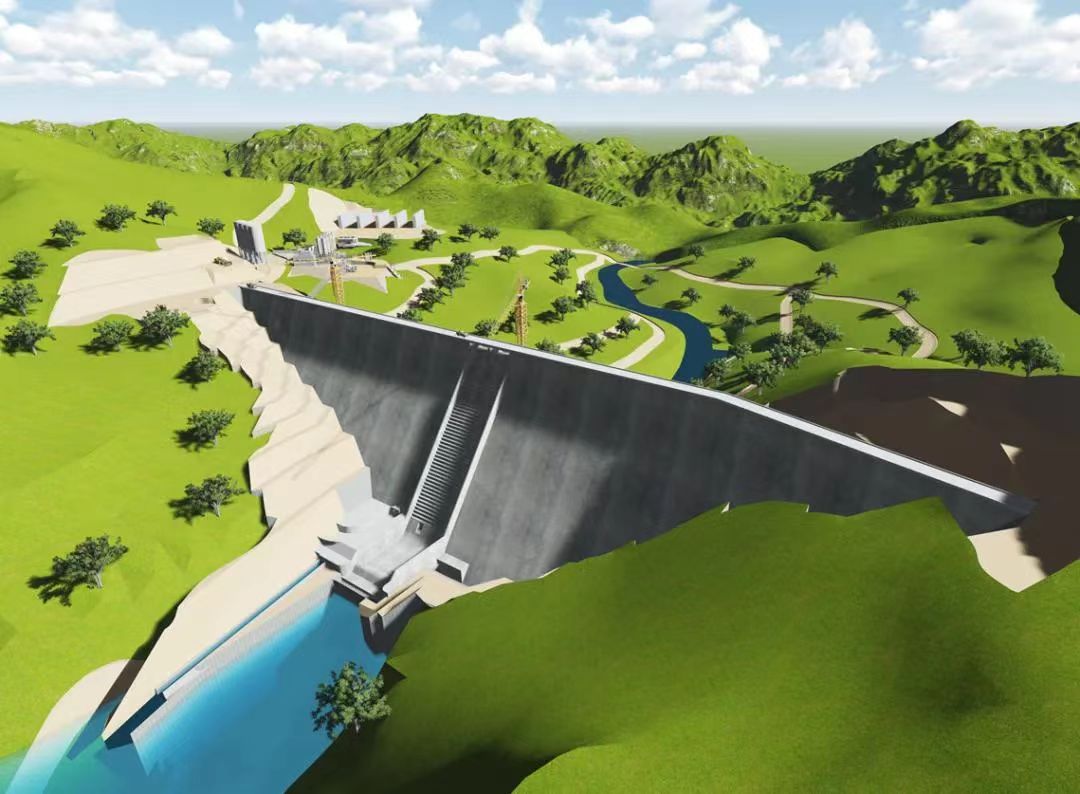

印尼上西索堪抽水蓄能電站項目效果圖
印度尼西亞上西索堪抽水蓄能電站位于印尼爪哇島西索堪河上游流域,距首都雅加達190公里,距離萬隆約65公里。該電站設4臺260兆瓦發電機組,總裝機容量1040兆瓦,主要工程內容包括上庫、下庫碾壓混凝土重力壩、引水隧洞和地下廠房等,合同工期50個月。該項目由中國能建葛洲壩國際公司作為牽頭方,與韓國DL E&C公司以及印尼WIKA公司組成的聯營體作為施工總承包方,項目資金來源為世界銀行與亞洲基礎設施投資銀行聯合融資。該抽水蓄能電站的試驗檢測工作由中南電力南方巖土印尼PT公司承接,中南電力武漢中電工程檢測有限公司執行。
實驗室建設過程中克服了建設工期緊張、中外標準對接、多國設備供應、多國業主工程師理念差異等困難,保障了實驗室提前順利建成投運。



Part.01
克服屬地設備差別
全力保障儀器供應

在接到中標意向通知后,中電檢測抽調精干力量,組成檢測專業團隊趕赴項目現場。項目組通過認真研讀主合同文件,并研究了美國ASTM標準文件,確定了以中國設備為主,美國、馬來西亞、印度尼西亞設備為輔的實驗室設備采購方案。技術團隊最早于2022年5月16日入駐項目現場,對當?shù)財M外委的獨立第三方實驗室、設備廠家、儀器檢定校準單位、設備運輸單位開展調研。通過同業主工程師的多輪磋商,克服了不同國家業主工程師執行項目理念的巨大差異等困難,設備的選型、數量報審文件于2022年11月通過批準,為設備的采購奠定了基礎。為適應國際標準,項目團隊組織專業力量按照國際標準調整設備圖紙再聯系國內設備生產廠家進行加工,極大的降低了儀器的采購成本。

Part.02
落實專項方案
展現管理水平

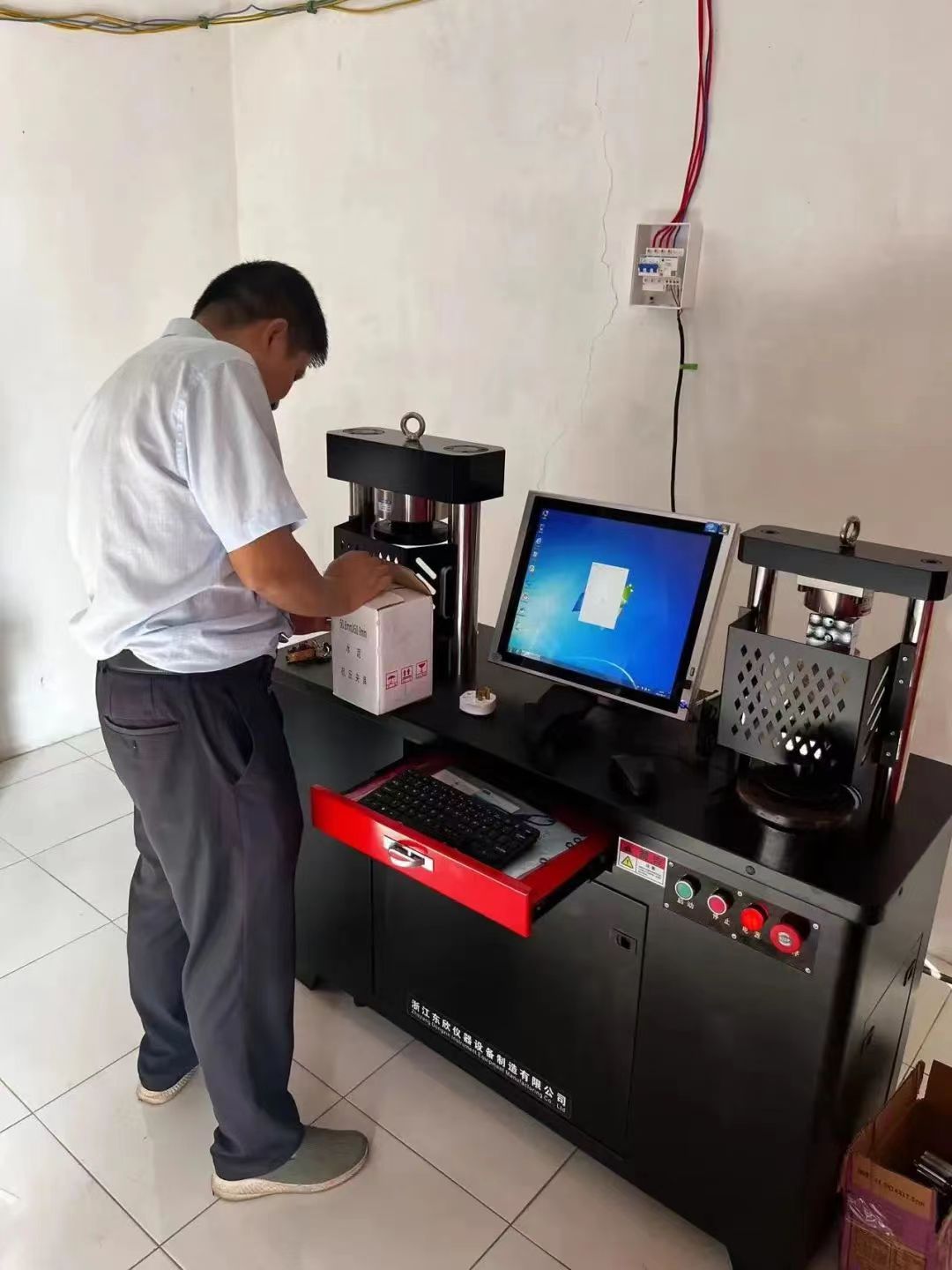

依據RCC配合比設計要求及前期檢測需要,CDW JV(CGGC、DL、WiKA)聯營體于2023年5月決定建立臨時實驗室。接到任務后,項目組立即制定嚴密的建設計劃,每日依據計劃清單檢查進展情況,預留提前量。面對設備來源地多(4個國家)的問題,項目組提前部署,確定每個來源地設備的具體發貨時間、運輸時間、清關時間、送達現場的時間,提前制定了過程中可能會出現延誤的解決方案,確保所有設備在預定日期之前抵達現場。設備到場后,項目成員鉆研設備原理,自行完成了設備的安裝調試工作,進一步節約了項目成本。

Part.03
爭分奪秒抓項目
力促藍圖變實景圖

考慮到國外項目執行流程繁瑣,為避免儀器校準需排隊2個月的問題,項目組提前同儀器校準單位商談、反復核實,確保儀器校準按照既定日期進行。最終,經過項目組的不懈努力,印尼上西索堪項目臨時實驗室建設工作比預定計劃提前10天完成,得到了總包和業主工程師的高度肯定!

項目團隊將繼續以嚴謹務實、高質高效的工作作風服務工程建設,打出品牌、贏得口碑,為中南電力開拓國際市場貢獻力量!




上一個:
下一個:
上一個:
下一個:

相關新聞

08-12

公司參與的一帶一路印尼上西索堪蓄能電站實驗室建成投運

印尼上西索堪抽水蓄能電站 臨時實驗室順利建成投運。
